玉屏大洋溪水库工程
发布时间:
2021-09-23 12:59
来源:
新华网

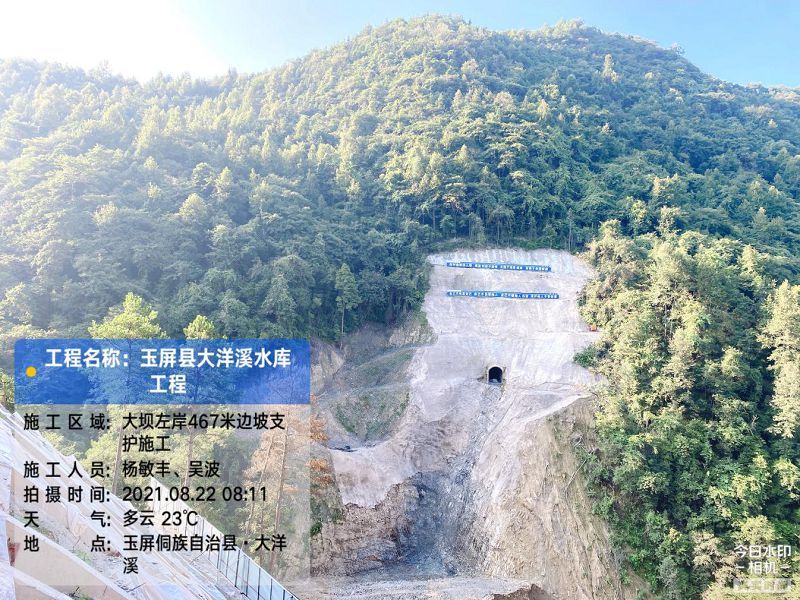

本月大坝右岸上游面框格梁施工、大坝右岸EL490-500m高程边坡支护、大坝右岸蠕变体治理验、大坝右岸抗滑桩处和拌合站料仓处种草绿化、3号公路临水挡墙均100%完成当月计划。在施工过程中发现拌合站水泥和煤灰罐操作平台无安全栏杆现已安装防护栏杆,大坝右岸公路临边安全防护网损坏现已排人员在公路临边重新挂设安全网,大坝右岸公路零星材料和施工垃圾太多现已安排机械设备和人员进行清理。
