偏岩水库项目努力奋进绝不服输
初秋的烈日炙烤着印江木黄这片红色圣地,坐落在这片土地上的偏岩水库项目上,全体参建头顶着烈日,汗流浃背的在为水库的收尾工作坚守在各自的岗位上,在艰苦的环境中默默的为实现中国梦贡献自己的微薄之力。我作为项目负责人,因有你们这样的一帮管理员和农民工兄弟感动,真心为你们的不气馁、不放弃、坚持不懈的支持表示衷心的感谢,在此给你们:赞!赞!赞!还是赞!
记得2021年的9月24日,在公司高层领导的安排下临时受命,随公司副总经理张总,到印江偏岩水库项目带头负责后期的建设工作,刚到工地,倍感压力山大,面临诸多问题:工期紧迫、没有资金、没有材料(脚手架、模板、方条、钢材、水泥等)、工人不足等等。刚到项目班组就迎来了“没有按时发放工资罢工,车队堵工等”诸多见面礼。很想立刻、马上就抽身走人,但回想领导交给的任务,深感肩上责任重大,只能硬着头皮走下去。尤其是10月5日公司林杰董事长、田维成总经理到偏岩项目部参加参建各方召开专题会议,会议明确12月30日蓄水安全鉴定目标并签订责任状,如期完不成,公司将面临200万元的罚款。抱着既来之则安之的心态,凭一股不服输的精神,逢山开路遇水搭桥:一、团结项目部的所有管理人员,召集项目部班子经常沟通,私下单独和管理人员谈心,听取他们对项目的建议和遇到的问题,总结经验,将整个项目管理人员思想统一,明确目标,分工明确;二、改变观念,结合项目特点,因地制宜,采用租赁,让利等解决因资金问题而导致现场没有脚手架、模板、材料等问题,解决现场人工待料的窘境;三、深入现场,了解班组工作上的需求,提前及时解决,确保班组工作饱满;对关键线路工期,如班子配备的人员、设备不足,及时补充,对特殊工作部位,项目部不计小利及时补充人员清基,帮助搬运材料等;四、做好前期工程遗留问题的解释及沟通,赢得协作班组各方的理解和支持,确保现场的顺利施工;五、随时和PMC管理单位、建设业主单位、监理单位沟通协调,做好外围协调工作;六、工程现场各个面同时启动,全面施工,压缩建设工期,减少施工成本。

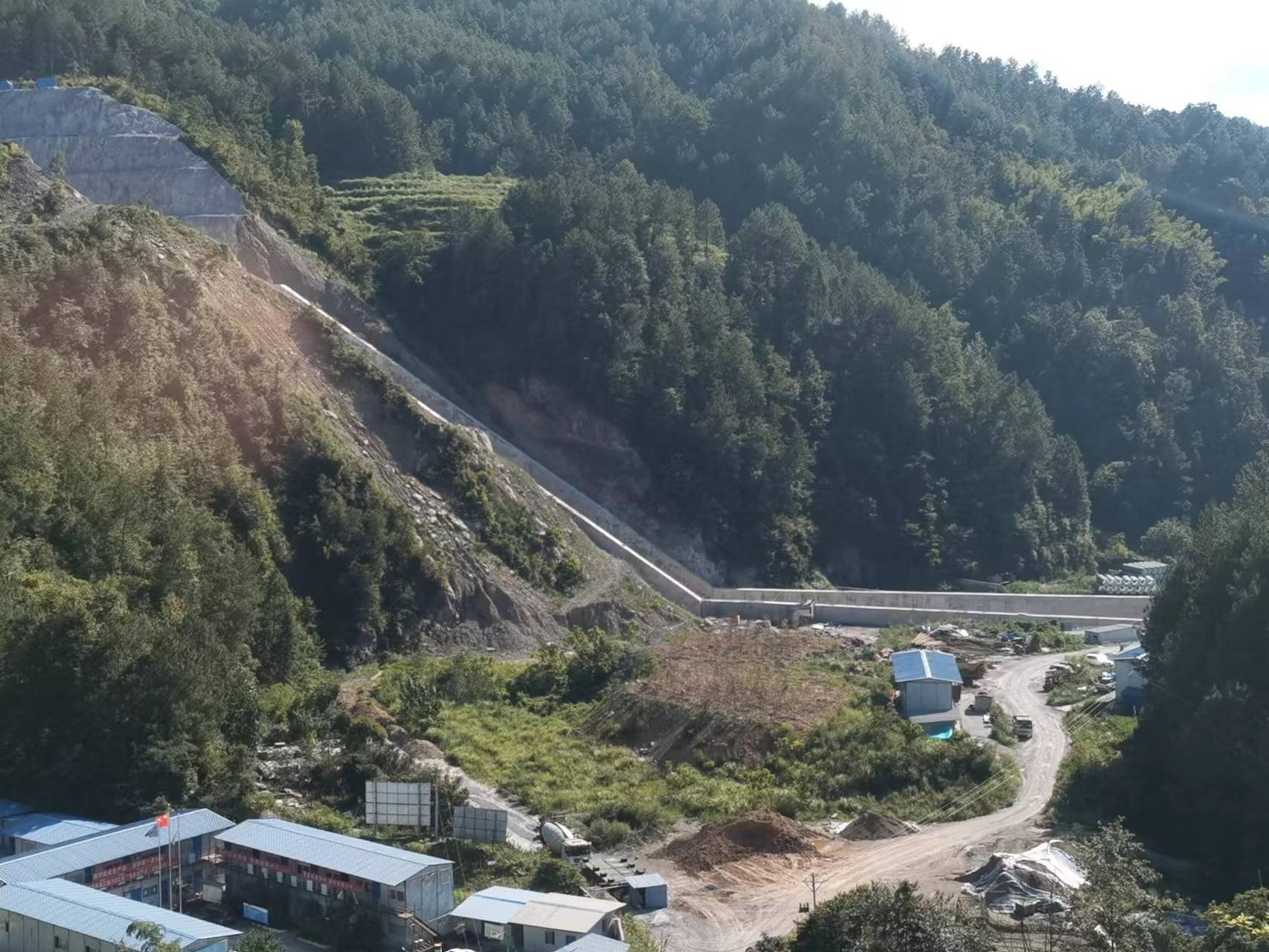

在业主、监理单位和贵阳院以及公司大力支持下,公司各部门配合、协调、帮助,经过项目部全体人员及工人的努力,12月30日基本具备蓄水安全鉴定,2022年1月10日,蓄水鉴定专家组到现场看建筑实物,1月13日在贵阳召开蓄水鉴定会议并通过。4月25日蓄水验收通过,可以择机下闸蓄水,业主定于6月17日下闸,当天成功下闸,并开始导流洞封堵。压力钢管、收缩节的采购及运输到现场。在主体工程施工的同时,料场的环水保工作(施工中)、邱家沟弃渣场的水土保持工程(完成)、环线公路边坡的生态喷播治理(完成),坝后坡生态种植(完成)、管理房的建设工作(施工中)、坝后坡右岸排水沟治理等工作全面开展,同时施工。
现剩余工作:消力池海曼段施工(按照设计施工进项目部及拌合楼主道路被挖掉)、管理房的修建、压力钢管安装及管道镇支墩施工、导流洞出口闸阀室施工、坝顶及左岸取水塔道路硬化、后期业主增加的景观打造工程等。感谢项目部管理人员及建设工人从1月份到现在7个多月坚持和付出,工地现场依然热火朝天,感谢你们的大力支持、理解,是你们克服了家庭太多困难。随着秋天的到来,我们将会收获秋天的硕果,你们也会收到付出劳动的所得,那时你们将会为辛勤劳作建设起来的偏岩水库雄伟、漂亮的身姿而感到骄傲、自豪,荣誉感倍增,为水库蓄满水后“高峡出平湖”的美景而着迷,兄弟们加油!
![]() |
![]() |
偏岩项目 |
相关新闻
